仓库收工后,几台叉车一起接入充电机,排风机却沿用白班的运行时间。也可能是充电位增加了,电池容量和充电安排跟着变化,原来的通风方案仍按旧工况执行。对于采用铅酸蓄电池的叉车,这些情况都需要纳入充电区氢气监测方案。
铅酸电池充电过程中会产生氢气。集中充电时,设备负责人需要把电池和充电机的实际工况、房间的通风条件、氢气探测与报警响应放在一起考虑。正常充电期间怎样排风,通风故障或气体报警后怎样处理,最后一组电池充电结束后何时可以结束排风,都应在方案里有明确安排。
本文围绕仓储物流和工厂内部物流的铅酸叉车充电间、集中充电区展开,供设备主管、安全员和改造配套人员评估使用。锂电叉车及氢燃料叉车有不同的风险与配置任务,需分别制定方案。
【从电池和班次出发,确定这次充电任务】
“有多少个充电位”只是了解现场的起点。方案还要知道哪些位置会同时使用、使用什么电池、按什么充电程序运行。相同数量的充电位,配套电池容量不同、集中充电时段不同,交给通风专业评估的条件也会不同。
可以先按实际使用情况,把叉车电池和充电机对应起来。电池资料包括类型、型号、额定电压、容量及厂家使用说明;充电机资料包括适配电池、充电曲线和实际使用的程序。厂家能够提供的析气资料,也应交给方案设计人员。电池型号相同但充电设置不同的,不宜只登记成同一类设备。
班次安排要写到“同时发生什么”。例如日常集中补电、轮换充电、按厂家要求进行的均衡充电,应分别说明时间和参与的电池组。充电程序是否还有自动维护或刷新充电,也要查实际设备说明。某一轮充电显示完成之后,设备后续是否还会启动另一项充电程序,会影响排风的运行安排。
国内叉车原厂的使用指导已经把充电前的连接、电池排气、运行观察与结束操作分别说明。企业应采用自己在用电池和充电机的要求,不能把某个系列的开盖、补液和结束操作直接复制给所有铅酸电池。徐工铅酸电池充电使用指导
暂时拿不到完整厂家资料时,设备岗位仍可先整理型号铭牌、充电程序名称和班次计划,核对夜间实际使用是否超出了原方案的工况。这样做能把需要补查的问题找出来;析气量、所需风量和允许的同时充电安排,仍需结合厂家资料和专业设计确定。

方案输入关系示意。充电位数量和房间面积不能单独决定探测器数量或所需排风量。
【顺着气体释放位置,看上部空间和排风路径】
氢气比空气轻,室内释放后可能向上部空间扩散,并在不易排出的部位积聚。充电区的评估需要同时看地面的电池位置和上方的空间条件:梁下空间是否连通,有没有吊顶或局部围护,进风与排风之间是否存在难以换气的区域。
靠外墙、有排风口,仍需要确认气流能否服务实际充电区域。补风从哪里进入,排风从哪里排出,充电区上部空间与这条路径怎样连接,应在现场图上能看清。较低处的局部排风设施承担什么任务,也需与氢气可能进入的上部空间分别核对。
《工业建筑供暖通风与空气调节设计规范》GB 50019-2015第6.3.9、6.3.10条,为这项核对提供了具体依据。对于排除氢气与空气混合物的建筑物全面排风系统,第6.3.10条要求室内吸风口上缘距顶棚平面或屋顶不大于0.1m,并处理建筑构造形成的排气死角。这个尺寸针对排风系统的吸风口;氢气探测器的位置需要另行评估。通风专业应先判断项目的适用条件,再落实相应设计。机械通风条文
氢气探测器的布置由这些条件共同决定。设计人员应结合电池释放位置、空间结构、气流和设备安装条件确定具体点位。现场图上应标出电池排气位置、梁或围护分隔、候选探测点及检修通道,供相关专业共同核对。上部空间被梁或吊顶分隔的,需要分别判断气体能否进入探测位置,避免只在房间最高处布置一个点就结束评估。

无比例关系示意。箭头用于解释需要核对的空间关系,具体通风组织与探测点位按项目设计确定。
国内已有针对物流仓储充电间的具体检查任务。晋江市池店镇公开的消防安全标准化管理提升文件,涉及充电区通风和分隔,并在检查指引中列出是否设置氢气探测器。企业应结合所在地要求和实际场所确定配置;该地方文件有明确的地域及场所范围,不能据此给全国所有充电区规定同一套数量和布点方式。地方官方文件
防爆要求也要与现场条件对应。《爆炸危险环境电力装置设计规范》GB 50058-2014附录C列出的氢气爆炸性混合物为IIC级、T1组。这是气体混合物的分级、分组,电气设备的完整防爆标志还包括防爆型式和设备保护级别等信息。采购时应依据危险区域划分,核对实际供货型号、证书范围及安装条件,不能只凭“IIC”三个字判断整套系统适用。气体分级与分组
该规范第3.2节把释放源、通风条件和通风故障时的安排纳入危险区域判断。机械通风是否足够、能否持续,以及故障后有没有备用措施或停工安排,都影响评估结果。增加一台风机后,应由设计人员重新评估危险区域;设备选型按评估结果落实。危险区域划分
【把排风安排覆盖到完整充电周期】
充电区运行方案应把正常作业、异常情况和收尾阶段分别写清。检测设备提供环境浓度信息,通风设施按设计承担排出气体的任务,两者需要在实际运行中配合。
正常充电时,先确认所需通风和检测设备处于可用状态,再执行批准的充电安排。采用通风与充电许可联锁的项目,应把“通风有效”的确认条件写进控制说明,说明允许哪一组充电机投入、通风失效后怎样撤销许可。排风运行时段应覆盖相应充电工况;氢气暂未报警,也要维持方案要求的日常通风。对于夜班集中充电,还要核对控制时段是否在白班结束时提前截止。
通风故障需要单独安排响应。风机控制端显示“已启动”,需要核对该显示来自启动指令还是实际运行反馈,再确认风机、风道和补风路径是否形成了所需气流。设计可根据系统形式采用运行状态、风量、风流或压差等反馈,并明确每项反馈能识别什么故障。
例如,驱动机构异常或风道受阻时,只看启动指令可能发现不了排风能力下降。单个风流开关也只能反映其安装位置的状态,不能证明梁下死角都已换气。调试时应把反馈位置、判定条件和故障提示一并核对。发现通风失效后,由控制系统或规定岗位按既定程序限制或停止对应充电,保持必要的监测和故障提示,及时通知处理人员。
采用分级报警时,可在设计讨论中把动作列成以下安排,再由电气、通风及充电设备相关专业确认:
一级报警:向规定岗位发出声光或远端提示,按设计启动或切换相应事故通风,并检查通风反馈是否满足预定条件。日常通风继续覆盖充电任务,不能等一级报警才开始排风。
二级报警:执行更高等级的人员处置和预定停充动作,明确作用区域及停止哪些充电设备。需要自动停止充电时,由电气设计落实控制接口、开关设备和隔离范围,保留承担处置任务的检测、报警与排风供电。
通风故障:即使氢气尚未报警,也按故障程序处理充电许可,同时提示故障位置和受影响的充电区。浓度报警与通风故障应能分别识别,便于值守人员判断下一步动作。
这份动作安排用于项目讨论,不能直接当作接线或施工依据。若项目设置事故通风,还需结合GB 50019-2015第6.4节核对防爆、补风、控制位置及与报警装置的连锁要求。只写“报警后开启高速风机”,没有交代系统形式、补风和反馈,实施时仍会留下空白。事故通风条文
报警值与控制动作应分别确认。《石油化工可燃气体和有毒气体检测报警设计标准》GB/T 50493-2019第5.5.2条规定,可燃气体一级报警设定值不高于25%LEL、二级不高于50%LEL。它们是该标准范围内的设定上限,具体值可以更严;条文也没有把每一级报警统一绑定到某种风机速度或充电机断电动作。报警值条文
该标准第1.0.2条的直接适用范围是石油化工新建、扩建工程。普通仓储或工厂叉车充电区是否采用其中的设计条款,应结合所属行业、地方要求和项目依据确定。因此,不能把25%LEL、50%LEL直接填成所有叉车充电间的固定设置。项目确定采用%LEL时,探测器、接收端显示及控制设定应使用一致的气体和单位口径。标准适用范围
出现氢气报警时,按现场批准的程序组织人员避开相关区域,由规定人员从安全位置执行预定处置。不要临时进入可能积聚氢气的位置拔插电池连接器或操作电器。
最后一组电池显示充电完成后,还要判断本区域的通风任务是否已经结束。充电机的完成状态不能证明此前释放的气体已经排出;自动维护充电、尚未结束的另一组电池,也可能使“这一轮完成”与“整个区域不再充电”出现差别。
排风停止条件应依据实际电池和充电机说明、通风设计及项目运行要求明确。方案采用延时或其他结束条件时,要说明依据和适用工况,不能统一写成“完成后再开几分钟”。报警后停止充电,也不能据此判断已释放到房间中的氢气已经消散。
异常后的恢复条件要在投用前定好:故障原因已处理,所需通风恢复并得到确认,检测与报警功能可用,环境浓度符合项目恢复要求,规定人员完成复核和记录。恢复充电按批准程序执行,避免浓度刚回落就自动投入,导致同一故障反复出现。

运行任务示意,不是接线图。具体报警、联锁、排风及恢复条件由项目各专业共同确定。
可以用一个安排示例来推演方案:日常轮换充电时,各组电池分时使用;调整为夜间集中充电后,几组电池的充电过程重叠,排风仍在固定时刻关闭。此时应重新核对同时充电工况与通风运行时段,必要时按专业评估结果调整充电安排或通风方案。增加氢气报警器,也需要与这些运行条件一起落实。
现场核对时,可以选择一次正常班次,利用既有运行记录或在安全条件下记录各组电池的充电开始、结束、程序名称,以及排风的启停时段。
次日把这些时间放在一起对照,检查有没有充电仍在进行、排风却已经停止的时段,也检查自动维护或刷新充电有没有落在原排风计划之外。记录时间能查出运行安排的错位,不能据此判断环境中的氢气已经排尽。
厂家规定的均衡或维护充电也应单独核对:是否与其他电池的日常充电重叠,结束时间是否超出排风控制时段。上述为方案推演情境,具体安排以企业在用设备及实际工况为准。
【有酸雾或冷凝时,氢气探测器怎样选】
充电区域是否存在酸雾、冷凝、清洗喷溅或腐蚀,应根据电池类型、维护操作和现场情况核对。把这些条件写入询价资料,厂家才能判断进气防护、材料与维护要求是否合适。“防水”或“抗干扰”的宣传词,无法交代探测器在这些条件下怎样保持可用。
氢气检测需要选择对应气体的原理和配置。GB/T 50493-2019第5.2.3条列出的氢气检测原理包括催化燃烧型、电化学型、热传导型;第5.2.2条还要求结合气体性质、现场环境和材料相容性选用。这些条款可作为选型讨论的参考,具体型号仍要核对其技术文件。探测器选用条文
常规用于烃类的红外可燃气体检测器,不能直接作为氢气探测器替换。GB/T 50493-2019附录E也将红外气体型列为不适用于氢气的选项。常见气体探测器选用指南
催化燃烧型用于氢气时,要核对其对H2的适配、防爆结构、工作所需氧气条件,以及现场物质对催化元件的影响;选用电化学型或热传导型,也要核对目标浓度范围、背景气体及环境限制。原理名称本身不能证明抗酸雾或免维护能力。
技术协议可进一步要求厂家说明:现场介质与接触材料是否相容,进气防护件适用于什么工况,是否影响气体进入及响应,日常怎样检查、清洁和更换。进气部位若积液、结垢或被临时包裹,会改变气体进入的条件;应使用厂家认可的防护与维护方法,避免现场用薄膜或胶带封堵探头。
维护计划还要安排功能验证。观察屏幕有读数、报警灯能亮,能检查部分显示与控制状态;氢气检测功能需要按设备说明使用匹配的测试气体和方法验证。清洁或更换防护件后,也应核对是否影响原来的检测功能。

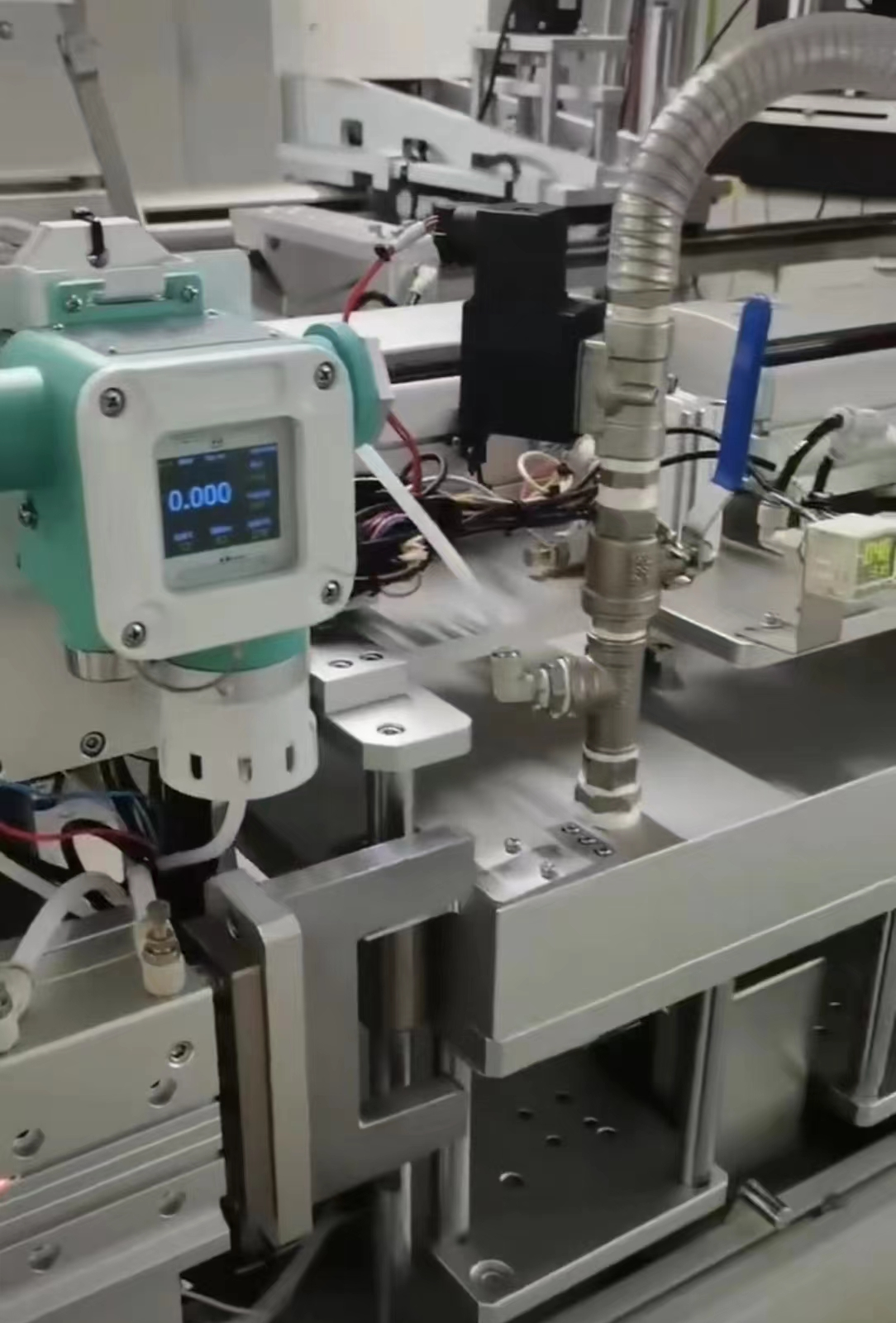

电池行业的气体检测,需要把测量对象与具体工序对应起来。下图记录了锂电池生产检测环节中检测装置与设备的配合,供电池行业应用参考。铅酸叉车集中充电区的方案则需落实氢气环境监测任务,围绕电池释放位置、上部空间、通风路径和检修条件确定探测方式与点位。

锂电池生产检测工序实拍,供电池行业气体检测应用参考。

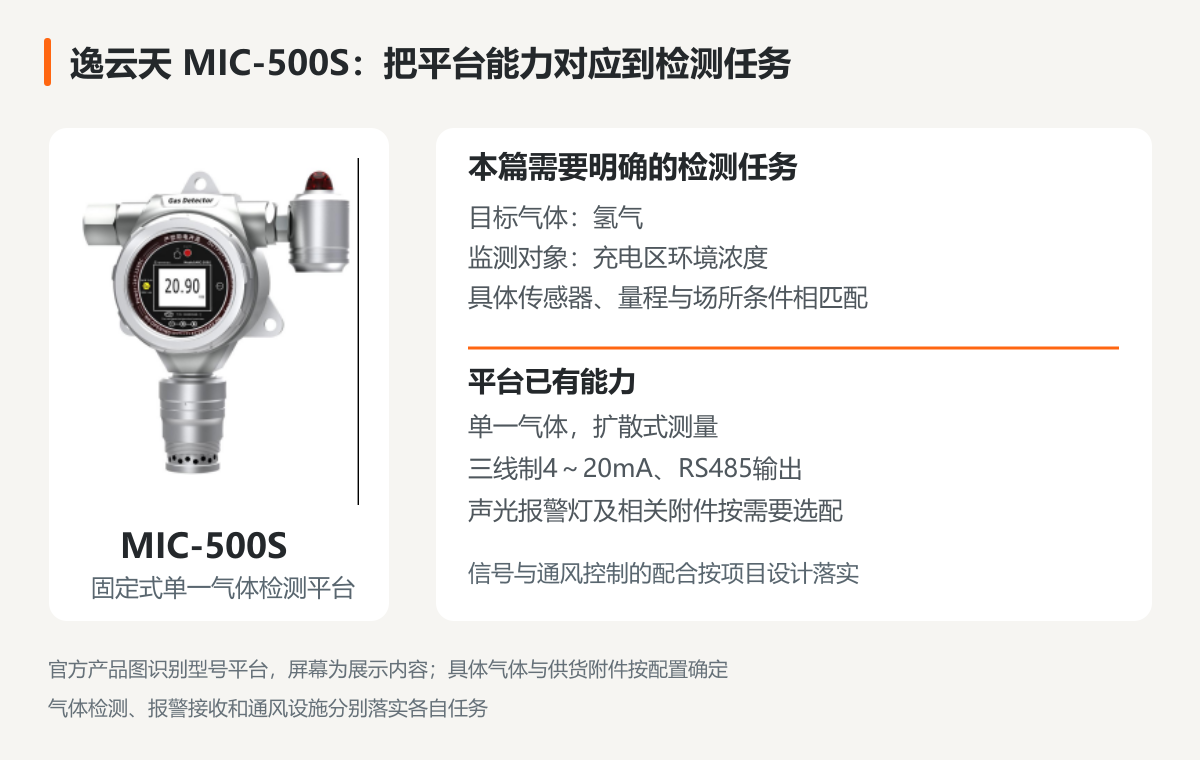

【逸云天 MIC-500S 在监测方案中承担什么任务】
充电区的检测任务应写清目标气体为氢气,测量的是充电区域环境中的浓度。型号、传感器原理、量程与显示单位,应围绕这个任务形成具体配置;只写“可燃气体报警器”,不足以说明设备针对什么气体测量。
针对铅酸叉车充电区的氢气监测,可围绕逸云天 MIC-500S 固定式单一气体检测平台进行配置选型。逸云天《产品技术参数》列有氢气H2及0~100%LEL等量程选项。采用%LEL进行可燃风险监测的项目,可据此讨论氢气量程,并结合现场环境、报警设定和接收端要求确定具体配置。
MIC-500S采用扩散式测量,检测到达探测部位的气体浓度;三线制4~20mA及RS485输出,可与项目确定的接收端配合。传感器原理、量程与显示单位、使用环境和报警任务应写入设备清单,便于采购、安装和调试岗位使用同一配置口径。

MIC-500S固定式单一气体检测平台官方产品图,图示屏幕为产品展示内容;具体气体、传感器与量程按项目配置。声光报警器属于选配,供货按清单确定。
现场人员需要及时收到提示时,应把报警提示的位置与当班人员所在区域一起安排。MIC-500S的声光报警灯为选配,分体式声光报警器等附件也要按实际需要列入清单。夜间充电区没有人员驻守的,应明确由哪个岗位接收并按程序处理报警,避免只在无人位置留一个提示。
需要关联通风控制或充电许可时,应把MIC-500S的检测信号、接收端报警、通风反馈及充电设备控制接口分别列入方案。电气专业据此设计控制回路,核对接口和执行设备;探测器的继电器干接点输出不能按风机或充电机的动力电源使用。
与逸云天讨论配置时,可要求设备清单同时说明检测气体、具体型号与量程、输出方式、报警附件及接收端配套范围。通风有效反馈由什么设备取得、停充动作由什么回路执行,也应明确责任和接口。这样,氢气探测器的选型就能与整套运行方案衔接。
【把班次工况落实成能执行的方案】
充电区改造可以从设备、通风和运行岗位共同核对工况开始。设备岗位提供电池与充电机资料,运行岗位说明实际班次和同时充电安排,通风专业评估空间条件与相应排风需求,再据此确定氢气监测任务、点位和运行配合。
调试时,可沿着方案规定的状态逐项验证:通风未确认时能否限制充电,通风正常后充电许可是否正确,各级报警是否传到规定岗位并触发相应动作,通风反馈失效时怎样处理,异常解除后是否遵循复位程序。测试还要核对作用区域,避免一个区域报警却停止了无关设备,或漏掉仍在充电的回路。
模拟控制信号用于检查控制动作;探测器功能检查用于验证气体检测与报警;现场通风能力确认用于核对气流和设计任务。各项结果分别记录。气体功能测试应按设备说明实施,不得在房间内释放氢气寻找报警位置。
设计和改造还应核对现行强制性工程建设规范与地方要求;相关规定发生冲突时,按适用的通用规范执行。建筑环境通用规范发布公告
预算和时间有限时,企业可以先把现有班次与原方案允许工况逐项对照,查明有没有超出设计的集中充电、自动充电程序或提前停排风。能在安全位置取得的设备资料、现状照片和运行状态,可以减少后续勘查反复;需要修复的通风故障、调整的配置和相应功能验证,仍应按项目安排完成。
与逸云天沟通充电区氢气监测方案时,建议带上以下信息:
电池和充电机:类型、完整型号、额定电压与容量、使用说明、实际充电程序及可获得的析气资料,用于明确检测对象和评估工况。
同时充电安排:日常及特殊充电时段、参与的电池组、最长重叠情况,用于核对排风运行时段与评估条件。
空间和环境:充电位现状图、上部结构、补风与排风位置、原通风设计、实际运行方式,以及酸雾、冷凝或喷溅情况,用于讨论探测区域、通风和防护要求。
控制与收尾要求:通风有效的确认方式、各级报警动作、受控充电设备、报警接收岗位、复位条件及充电结束后的排风要求,用于明确接口、设备配合和供货范围。
集中充电方案应能解释:在企业实际使用的电池和充电安排下,所需通风怎样持续落实,氢气浓度由什么配置检测,异常时谁按程序响应,充电结束后按什么条件收尾。把这些关系落到实际设备与班次,氢气监测才能服务每天的充电作业。
