供暖季临近,锅炉房要从停用、低负荷或检修状态转入运行。燃气管路、阀门、通风设施会有人检查,可燃气体探测器也能在现场看到。真正容易漏掉的是后半段:探测器发出报警后,控制端能否识别到正确点位,值班人员在哪里接报,事故通风和燃料切断设施按设计作出什么响应,最后由谁确认系统恢复。
供热单位做开炉前检查,不能只拿着设备清单数探头。更有用的办法是沿一次可能出现的报警,把“监测—接报—设施响应—现场处置—交接记录”走通。下面这套做法面向使用天然气的锅炉房;具体点位、报警设定和操作动作仍按该项目的设计文件及运行规程执行。
【先画清锅炉房:一张图要能找到每个报警点】
运行负责人先找出锅炉房、燃气调压间等本次涉及的空间,以及燃气进入设备的路径,再把现场已有的探测器、报警控制端、值班室、事故通风机和燃料总切断阀标在图上。老锅炉房常见的麻烦是设备改过、值班岗位换过,而图纸和点位名称没有同步;这时先补一张现场现状图,比直接讨论“还要买几台探测器”更能找出缺口。

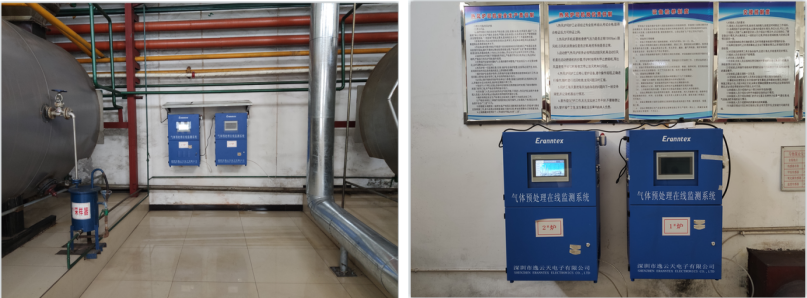

天然气锅炉房设备区实拍。开炉前的点位盘查,要带着图纸到现场逐处走。
每个探测点配一条可追溯的记录:现场标签与安装位置、检测的燃气和量程、完整设备型号、控制端对应的点位名称、报警送达的岗位,以及设计要求它关联的设施。运行人员用这张表从现场走到值班室,逐一核对“墙上的设备”和“屏幕上的名称”是否指向同一处。位置、型号或燃气配置对不上时,先列为待处理事项,由维护与设计人员确认,不靠经验改动探头位置。
这一步交付的是一份能查找异常的点位台账。后续无论是更换探测器、改造控制端,还是夜班接到报警,都要能从一个点位编号找到设备、房间和责任人。
【开炉前的见证,至少把“报警到岗”和“设施响应”分开看】
班前巡视可以先完成一轮不改变系统状态的检查:运行人员看探测器有无故障或离线提示,控制端显示是否与现场点位对应,值班岗位是否能看到相关状态,并记下异常。这一轮能发现明显断讯和设备故障,却不能证明探测器对目标气体有响应,更不能证明通风、切断设施会按设计动作。
随后由具备相应职责的专业人员按现场批准的测试方案组织功能见证。每次选定一个点位和一种测试情形,现场、控制端和值班岗位各有人观察:报警出现在哪台设备上、点位名称是否正确、声光提示能否被接报人发现、信息到达用了哪条路径。涉及事故通风机和燃料总切断阀时,还要依据设计文件核对发出的指令与设施实际状态;有状态反馈的,记录反馈与现场是否一致。复位和恢复运行同样按项目规程执行。

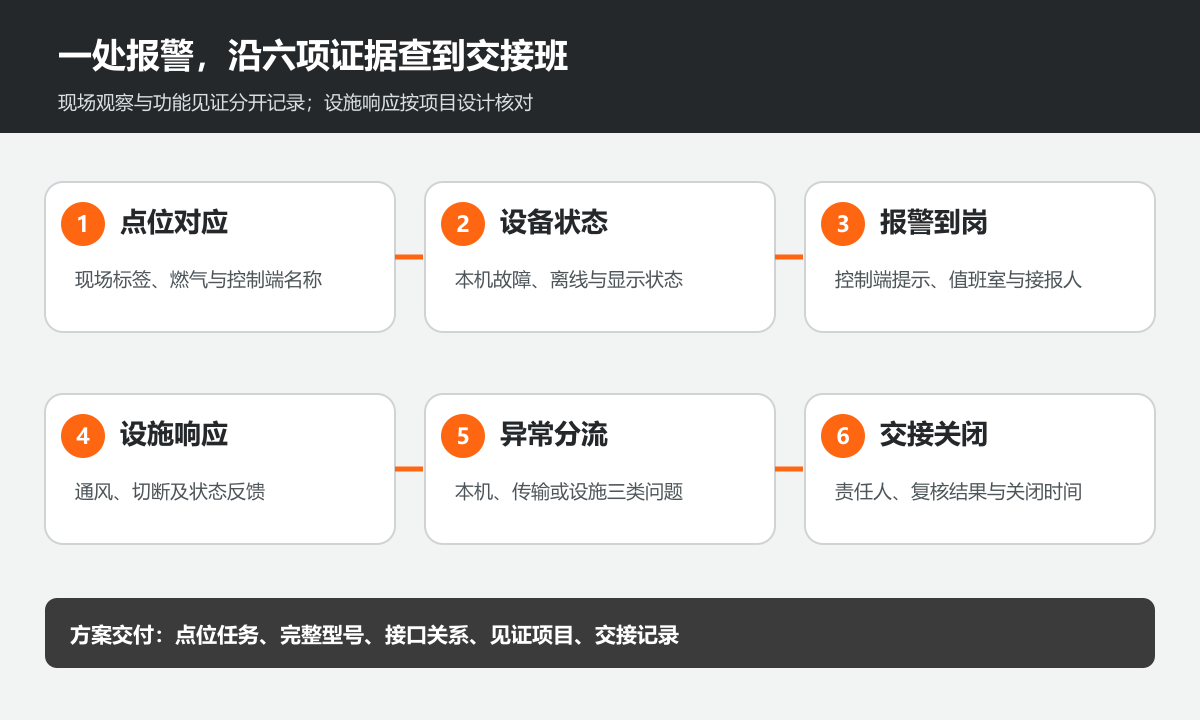

《锅炉房设计标准》GB 50041-2020 第11.1.9条对燃气锅炉间、燃气调压间的可燃气体浓度报警装置,以及与事故通风机、燃气供气母管总切断阀的联动提出要求;设有防灾中心时,还涉及信号送达。检查表因此应把报警、接报、设施动作和恢复分别留下观察结果。
以台账中的一个点位为例,现场观察人报出设备编号和测试状态,控制端观察人复述屏幕上的房间与点位名称,值班人员记录自己收到的提示和接报时间;设施岗位按设计查看事故通风机、切断阀的实际状态及反馈。见证负责人把四处观察写在同一条记录中,再由专业人员完成复位。若现场设备已报警、值班室仍显示旧点位名称,就把“点位映射错误”单列整改,不能因控制端有反应就签成整条路径通过。

现场如果暂时没有合适的测试条件,先做点位与显示核对、故障筛查和接报岗位确认,并把未完成的功能见证单独列出来,安排专业复核。不要用打火机气、随手找的喷气罐代替规定的测试气源,也不要把“屏幕有数值”签成“联动已验证”。这条界线对时间紧、需要尽快开炉的供热站尤其重要。
【逸云天方案怎样接进现有锅炉房】
方案先确定探测任务,再决定设备和接口。在固定式可燃气体监测环节,逸云天可围绕 GTYQ-MIC-500S-CB 双光路红外配置制定逐点配置。它是固定式单一可燃气体探测设备,采用扩散式测量,产品技术参数列有4~20 mA、RS485和继电器输出。方案中需要写明目标燃气、量程、供电、安装条件和输出方式,再把探测器与既有控制端的接口、报警信息去向及相关设施的控制关系逐项对应。
新建锅炉房通常从设计图、点位表和控制逻辑出发,先明确各房间谁负责持续监测、报警汇总到哪里、哪些设施接受指令。既有锅炉房改造则要多做一步“旧系统摸底”:现有探测器输出什么信号,控制端还有哪些可用点位,值班室收到的是浓度、报警还是故障,通风机与切断阀能否提供可核对的状态。只换探测器却不查信号接收、点位命名和设施反馈,可能把旧问题原样带进新设备。
因此,逸云天方案应形成三张相互对应的清单。前端配置清单写每个点位监测的燃气、完整型号、量程、安装条件及供电;信号与接报清单写探测器输出接到哪个控制端、控制端如何命名点位、报警和故障分别送达哪个岗位;设施见证清单写事故通风与燃料切断设施在项目设计中的动作和反馈,以及谁组织测试、谁签收结果。三张清单对应到同一组点位编号,采购、施工、运行三个岗位才有共同的核对依据。
逸云天设备在这套方案中的角色,是为设计确定的位置提供连续的可燃气体监测信息。控制端负责汇集和显示,值班岗位负责接报并按预案组织处置,事故通风与切断设施依工程设计实现规定动作。日常巡查补充检查现场状态和设备外观;报警或疑似泄漏时,人员按单位预案行动,不能为了核实仪器读数进入危险区域。
【三类异常,处理路径不能混在一起】
第一类是探测器本机故障或检测点离线:记录点位、提示内容和发现时间,由维护人员确认供电、设备与通信状态,运行班长掌握该点位的监测空窗,并按单位制度落实临时措施。第二类是现场设备有提示、控制端或值班室却收不到:重点核对点位映射与信号传递,不能用“探头会响”替代到岗验证。第三类是报警已到岗,通风、切断设施的动作或反馈与设计记录不一致:由相关专业排查设施与控制关系,记录影响范围,完成见证复核后再关闭问题。
这三种情况在交接班记录里应各有明确去向。至少留下点位编号、发现人、异常现象、接报人、处理责任人、采取的措施、复核结果和关闭时间。这样下一班不用重新猜“已处理”究竟处理了什么,也便于设备维护和改造采购找到真正的薄弱环节。
【同类燃气系统的实际做法,给锅炉房改造一个提醒】
逸云天参与过一项工业天然气系统改造:客户在天然气使用场所配置可燃气体探测与报警控制设备,同时把原有压力报警接入控制器,由控制器的继电器信号参与前端阀门控制。气体报警和压力报警各有来源,交付时应分清两路信号分别对应什么动作。

工业天然气系统改造现场实拍。图中记录了探测器安装位置和燃气管线环境。
这个项目值得借鉴的,是改造前先把“新加的气体探测”和“原有的压力报警”分成两路,再分别写清输入、接报和输出对象。供热站如果已有控制柜、风机和切断阀,也应先把既有信号关系画出来。否则新设备到了现场,接口看似够用,验收时却说不清是哪一种异常触发了哪一个动作。
【准备向逸云天询方案,资料怎样给才有效】
供热单位可先提供四组材料:一是锅炉房和调压空间的现状布置、燃气种类与设计文件;二是现有探测器、控制端、值班室的点位清单与照片;三是事故通风、燃料切断设施及反馈方式;四是本次新增、替换或修复的范围。资料不齐时,也可以先从现场点位照片和旧系统清单开始,标明哪些信息还需专业人员到场核对。
一份能用于采购和实施的方案,交付时应说清每个点位的任务、拟用设备完整型号和目标气体配置、与现有控制端的接口、报警送达岗位、专业见证项目,以及故障和恢复的记录方式。逸云天固定监测产品由此有明确位置和验收对象,供热站也能把设备采购、控制系统改造与日常运行交接放在同一套资料里讨论。
比较两份报价时,可沿这份方案逐项看:同一燃气和点位是否用了对应配置,探测器信号能否被既有控制端识别,值班岗位能否收到报警和故障,通风与切断的见证由谁组织,最终交付哪些点位表、测试记录和使用说明。单看探测器单价,容易把控制端改造、现场接报和调试记录留到采购之后才补。
供暖季开炉前,检查结论应落到每个关键点位:检测什么、信息到哪里、谁接报、设施怎样响应、异常怎样关闭。
方案先确定探测任务,再决定设备和接口。在固定式可燃气体监测环节,逸云天可围绕 GTYQ-MIC-500S-CB 双光路红外配置制定逐点配置。它是固定式单一可燃气体探测设备,采用扩散式测量,产品技术参数列有4~20 mA、RS485和继电器输出。方案中需要写明目标燃气、量程、供电、安装条件和输出方式,再把探测器与既有控制端的接口、报警信息去向及相关设施的控制关系逐项对应。
方案先确定探测任务,再决定设备和接口。在固定式可燃气体监测环节,逸云天可围绕 GTYQ-MIC-500S-CB 双光路红外配置制定逐点配置。它是固定式单一可燃气体探测设备,采用扩散式测量,产品技术参数列有4~20 mA、RS485和继电器输出。方案中需要写明目标燃气、量程、供电、安装条件和输出方式,再把探测器与既有控制端的接口、报警信息去向及相关设施的控制关系逐项对应。
